Xu hướng đầu tư vào bất động sản cho thuê ngày càng được nhiều người lựa chọn, đặc biệt tại các khu vực thành thị có mật độ dân cư cao. Trong đó, mô hình thiết kế nhà 4 tầng với khoảng 10 phòng được xem là chiến lược thông minh nhờ khả năng sinh lời ổn định, phù hợp với tệp khách hàng là sinh viên, người đi làm hoặc gia đình nhỏ.
Bài viết này sẽ hướng dẫn chi tiết từ cách dự toán chi phí xây nhà, các yếu tố cần thiết trong thiết kế, đến các bước xây nhà và tính toán thời gian hoàn vốn thực tế. Bạn sẽ nắm được toàn bộ các công đoạn xây nhà, hiểu rõ tiềm năng tài chính và đưa ra quyết định đầu tư chính xác hơn.
Mục lục
Giới thiệu chung về mô hình xây nhà 4 tầng cho thuê
Trong bối cảnh thị trường nhà đất liên tục tăng giá, việc đầu tư vào bất động sản cho thuê đang trở thành xu hướng được ưa chuộng nhờ vào dòng tiền ổn định và ít rủi ro hơn so với đầu tư ngắn hạn. Đặc biệt, mô hình thiết kế nhà 4 tầng chia làm 10 phòng cho thuê phù hợp với quỹ đất vừa phải, thường gặp ở đô thị lớn như Hà Nội, TP.HCM, Đà Nẵng…
Nhà 4 tầng giúp tận dụng chiều cao để tối đa hóa số lượng phòng, đảm bảo được mỗi tầng từ 2–3 phòng với đầy đủ tiện ích khép kín. Tỷ suất sinh lời từ mô hình này thường dao động 8–12%/năm nếu quản lý hiệu quả. Với mức đầu tư ban đầu tính toán hợp lý, bạn hoàn toàn có thể thu hồi vốn sau 5–6 năm.

Mô hình này còn đặc biệt linh hoạt: bạn có thể dùng 1 tầng làm không gian sinh hoạt cho gia đình, cho thuê các tầng còn lại; hoặc cho thuê toàn bộ nếu bạn đã có nơi ở riêng. Điều này giúp tăng hiệu quả khai thác bất động sản và phù hợp với nhiều mục tiêu tài chính khác nhau.
Phân tích lợi nhuận: Tính ROI và thời gian hoàn vốn
ROI – Return on Investment (tỷ suất hoàn vốn) là chỉ số cực kỳ quan trọng giúp bạn đo lường mức sinh lời của dự án. Với mô hình xây nhà 4 tầng 10 phòng, giả sử tổng chi phí đầu tư là 2.4 tỷ đồng (chi phí xây dựng và hoàn thiện nội thất cơ bản), bạn có thể tính được mức ROI như sau:
- Giá thuê trung bình mỗi phòng: 3.5 triệu đồng/tháng
- Tổng doanh thu hàng tháng: 10 phòng × 3.5 triệu = 35 triệu
- Tổng doanh thu mỗi năm: 35 triệu × 12 tháng = 420 triệu
- ROI hàng năm: (420 triệu / 2.4 tỷ) × 100 = 17.5%
- Thời gian hoàn vốn: khoảng 5 năm 8 tháng
Con số này cho thấy nếu quản lý tốt và duy trì tỷ lệ lấp đầy cao, bạn hoàn toàn có thể thu hồi vốn trong vòng 6 năm – một khoảng thời gian hợp lý trong đầu tư bất động sản.
Ngoài ra, nếu có những cải tiến về tiện ích như máy giặt chung, khóa vân tay, Internet tốc độ cao… bạn còn có thể tăng giá thuê mà không cần tăng chi phí vận hành nhiều. Điều này giúp nâng ROI lên đáng kể trong những năm tiếp theo.
Lên ý tưởng thiết kế nhà 4 tầng 10 phòng hiệu quả
Thiết kế đóng vai trò cốt lõi trong việc đảm bảo căn nhà cho thuê hoạt động ổn định, hiệu quả, và dễ dàng cho thuê.
Phân chia mặt bằng tối ưu

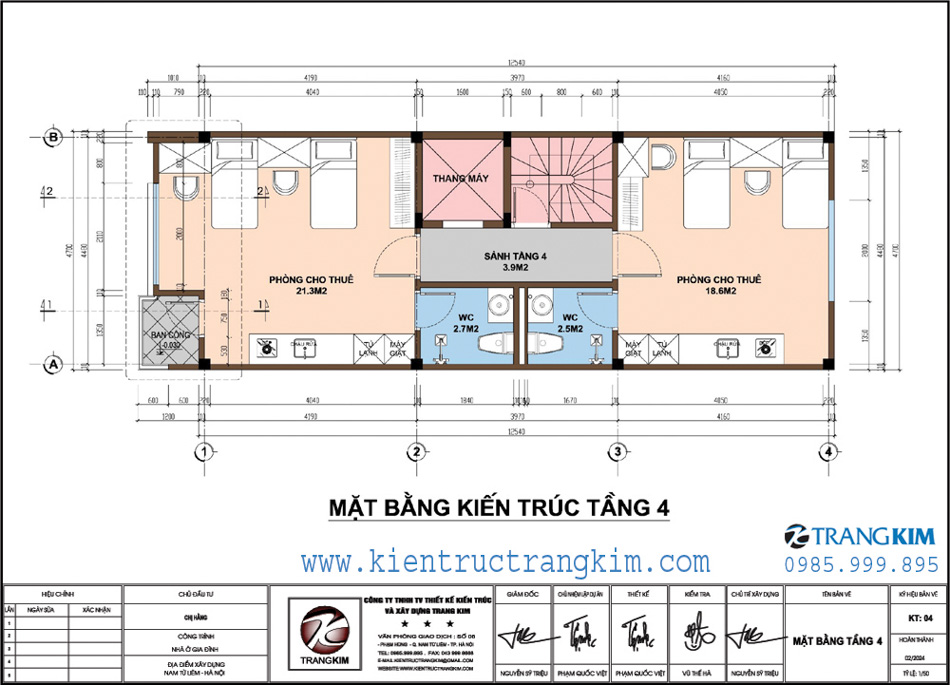

Một trong những nguyên tắc quan trọng trong thiết kế nhà 4 tầng là bố trí mặt bằng hợp lý để tối ưu diện tích sử dụng và đảm bảo sự riêng tư cho người thuê. Thông thường:
- Tầng 1: 1 phòng phía sau, phía trước làm khu để xe hoặc kết hợp quầy lễ tân (nếu bạn quản lý chuyên nghiệp).
- Tầng 2–4: Mỗi tầng 3 phòng khép kín, diện tích mỗi phòng khoảng 18–22m².
- Cầu thang và hành lang: nên đặt giữa nhà hoặc sát tường để tiết kiệm diện tích.
Mỗi phòng cần có cửa sổ thông thoáng, khu bếp nhỏ, nhà vệ sinh riêng để tăng tính riêng tư – yếu tố được người thuê đánh giá cao.

Đảm bảo tiện nghi cơ bản
Dù không cần quá sang trọng, nhưng mỗi phòng nên được trang bị:
- Quạt trần hoặc điều hòa
- Máy nước nóng
- Tủ bếp mini
- Nhà vệ sinh riêng
- Internet + truyền hình cáp
Chi phí đầu tư ban đầu cho các tiện nghi này tuy không lớn nhưng giúp tăng khả năng cạnh tranh so với các dãy trọ bình dân hoặc nhà thuê cũ kỹ xung quanh.
Cách dự toán chi phí xây nhà cho thuê
Khi triển khai mô hình này, cách dự toán chi phí xây nhà là bước quyết định đến hiệu quả đầu tư. Dưới đây là cách phân tích tổng thể một dự án thực tế.
Vật tư, nhân công và chi phí phát sinh
Giả sử bạn xây nhà trên diện tích sàn 50m² x 4 tầng = 200m². Đơn giá trung bình xây nhà trọn gói hiện nay dao động từ 5.5 đến 6.5 triệu đồng/m². Lấy mức trung bình 6 triệu đồng, tổng chi phí xây dựng phần thô + hoàn thiện cơ bản là:
- 200m² x 6 triệu = 1.2 tỷ đồng
Chi phí hoàn thiện nội thất cho 10 phòng (mỗi phòng 20 triệu): 10 x 20 triệu = 200 triệu
Chi phí xin phép xây dựng, bản vẽ thiết kế, giám sát công trình: khoảng 100–150 triệu đồng
Chi phí dự phòng phát sinh (5–10% tổng): ~150 triệu đồng
=> Tổng chi phí đầu tư ước tính: khoảng 1.65–1.8 tỷ đồng
Tuy nhiên, để có được căn nhà cho thuê chuyên nghiệp, bạn nên tính thêm chi phí quảng bá, hệ thống camera, cửa điện từ hoặc khóa vân tay. Tổng cộng sẽ gần mức 2–2.2 tỷ đồng.
Các yếu tố ảnh hưởng đến ngân sách
Khi dự toán chi phí xây nhà, bạn cần lưu ý các yếu tố có thể làm đội vốn:
- Vị trí đất có yêu cầu ép cọc sâu hay nền móng yếu
- Vật tư hoàn thiện chọn loại trung bình hay cao cấp
- Giá nhân công biến động theo khu vực và thời điểm
- Các thay đổi thiết kế trong quá trình thi công
Việc làm rõ thiết kế và ngân sách từ đầu sẽ giúp tránh phát sinh không cần thiết, kiểm soát tiến độ và dòng tiền hiệu quả.
Các bước xây nhà từ A-Z
Việc nắm rõ các bước xây nhà từ đầu đến cuối giúp bạn chủ động hơn trong quá trình làm việc với đơn vị thiết kế, nhà thầu và cơ quan nhà nước. Dưới đây là lộ trình chi tiết để xây dựng một ngôi nhà 4 tầng 10 phòng cho thuê.
Lập kế hoạch xây dựng
Trước khi khởi công, bạn cần lên một kế hoạch tổng thể bao gồm:
- Mục tiêu sử dụng: cho thuê toàn bộ hay giữ lại 1 phần để ở?
- Quy mô công trình: số tầng, số phòng, tiện ích kèm theo
- Ngân sách tối đa: bao nhiêu tiền bạn sẵn sàng đầu tư?
- Thời gian thi công dự kiến: thời điểm khởi công, thời gian hoàn thành
- Đơn vị thiết kế, thi công: chọn công ty uy tín, rõ hợp đồng và trách nhiệm
Kế hoạch càng rõ ràng, tiến trình thi công và kiểm soát chi phí càng dễ dàng.
Xin giấy phép xây dựng
Đây là bước bắt buộc với mọi công trình nhà ở riêng lẻ tại đô thị. Hồ sơ xin phép bao gồm:
- Đơn đề nghị cấp phép xây dựng
- Giấy chứng nhận quyền sử dụng đất
- Bản vẽ thiết kế có xác nhận của kiến trúc sư có chứng chỉ
- Cam kết an toàn công trình liền kề (nếu có)
Thời gian xét duyệt giấy phép thường từ 15–20 ngày làm việc. Trong lúc chờ, bạn có thể chuẩn bị lựa chọn vật liệu, thương lượng với nhà thầu.
Triển khai thi công từng giai đoạn
Quá trình thi công nhà thường chia làm 3 giai đoạn chính:
- Thi công phần thô: móng, cột, sàn, tường, mái – giai đoạn này chiếm khoảng 60–65% chi phí xây dựng.
- Thi công phần hoàn thiện: lát nền, trát tường, sơn bả, cửa, lan can, mái tôn hoặc mái bằng.
- Lắp đặt hệ thống kỹ thuật: điện, nước, internet, camera, thiết bị vệ sinh, hệ thống chống cháy…
Việc chọn các bước xây nhà theo đúng trình tự giúp tránh xung đột kỹ thuật, tiết kiệm thời gian và giảm thiểu rủi ro thi công lại.

Các công đoạn xây nhà quan trọng cần giám sát
Trong hàng chục đầu việc khi xây nhà, có một số các công đoạn xây nhà cần đặc biệt chú ý để đảm bảo chất lượng công trình và tránh lỗi kỹ thuật gây tốn kém sửa chữa về sau.
Công đoạn móng, khung, mái
Đây là phần “xương sống” của ngôi nhà:
- Móng: Tùy vào địa chất, nhà thầu sẽ chọn móng đơn, móng băng hay móng cọc. Sai lầm ở bước này có thể khiến nhà nứt, lún sau vài năm.
- Khung: Cột, dầm, sàn phải đúng kích thước, đúng bản vẽ và dùng thép đúng tiêu chuẩn.
- Mái: Với nhà cho thuê, mái bằng hoặc mái tôn cách nhiệt là lựa chọn phổ biến nhất. Thi công sai khiến nhà bị thấm dột, nóng nực.
Việc giám sát chặt các công đoạn này giúp tăng độ bền công trình ít nhất 30–50 năm sử dụng.
Hệ thống điện nước, hoàn thiện nội thất
Hệ thống kỹ thuật ảnh hưởng trực tiếp đến trải nghiệm người thuê. Một số lưu ý:
- Đi dây điện âm tường đúng kỹ thuật, tránh chập cháy, dễ sửa chữa sau này
- Lắp ống nước có van khóa riêng từng phòng để dễ bảo trì
- Thiết kế thoát nước sàn nhà vệ sinh dốc và không bị đọng nước
- Nội thất cơ bản cần bền, dễ vệ sinh, phù hợp thẩm mỹ đại chúng
Nhiều người bỏ qua bước giám sát điện nước, nhưng đây chính là khu vực hay hỏng vặt và tốn kém sửa chữa nếu làm sai.
Kết luận & lời khuyên đầu tư
Sau khi đã hoàn thiện nhà và đưa vào khai thác, bước quan trọng không kém là quản lý và vận hành hiệu quả. Một căn nhà 4 tầng 10 phòng có thể mang lại dòng tiền ổn định mỗi tháng, nếu làm tốt những yếu tố sau:
Ước tính dòng tiền hàng tháng
- Doanh thu: 10 phòng × 3.5 triệu = 35 triệu đồng/tháng
- Chi phí vận hành (Internet, điện chung, nước, bảo trì…): ~5 triệu/tháng
- Lợi nhuận ròng: ~30 triệu/tháng
Từ lợi nhuận này, bạn hoàn vốn khoảng 2 tỷ đồng sau 66–72 tháng, tương đương 5.5–6 năm, đúng như mục tiêu ban đầu.
Gợi ý cải thiện hiệu suất kinh doanh phòng trọ
- Sử dụng phần mềm quản lý phòng trọ: cập nhật tiền phòng, điện nước tự động
- Chạy quảng cáo phòng trọ trên Facebook, Zalo, các nền tảng như Batdongsan, Chotot
- Lắp thêm camera giám sát, khóa vân tay để tăng tính an toàn
- Tạo chính sách ưu đãi cho khách thuê dài hạn
Ngoài ra, nếu bạn muốn được tư vấn chuyên sâu hơn về thiết kế, thi công và dự toán chi tiết, hãy liên hệ với Công Ty TNHH tư vấn thiết kế kiến trúc và xây dựng Trang Kim – đơn vị giàu kinh nghiệm trong xây dựng nhà trọ, homestay và nhà phố đầu tư.
