Vì sao cần tính chính xác khối lượng bê tông tươi trước khi đặt?
Trong thi công nhà ở dân dụng, bê tông tươi (bê tông thương phẩm) thường được sử dụng cho các hạng mục quan trọng như móng, cột, dầm, sàn. Chỉ cần sai lệch nhỏ trong khâu đặt hàng cũng có thể dẫn đến nhiều hệ quả nghiêm trọng về chi phí, tiến độ và chất lượng công trình.
Mục lục
- 1. Vì sao cần tính chính xác khối lượng bê tông tươi trước khi đặt?
- 2. Các yếu tố ảnh hưởng đến khối lượng bê tông tươi cần đặt
- 3. Cách tính thể tích bê tông tươi theo bản vẽ kỹ thuật
- 4. Hao hụt bê tông cho phép khi đặt hàng là bao nhiêu?
- 5. Quy trình đặt bê tông tươi đúng kỹ thuật và đúng tiến độ
- 6. Xử lý thế nào khi bê tông thiếu hoặc dư tại công trình?
Hậu quả khi đặt bê tông thiếu hoặc dư
Thực tế thi công cho thấy, việc không tính toán kỹ khối lượng bê tông tươi khi đặt hàng thường dẫn đến hai tình huống:
-
Đặt thiếu bê tông
-
Phải dừng giữa chừng khi đang đổ bê tông
-
Phát sinh mạch ngừng, ảnh hưởng đến khả năng chịu lực của kết cấu
-
Gọi bổ sung xe bồn gấp, khó đảm bảo cùng mác bê tông, cùng độ sụt
-
-
Đặt dư bê tông
-
Lãng phí chi phí vật liệu
-
Khó xử lý hết bê tông dư trong thời gian cho phép
-
Nếu đổ “cố” vào các vị trí không nằm trong thiết kế có thể ảnh hưởng đến công năng hoặc thẩm mỹ
-
Vì vậy, tính khối lượng bê tông tươi khi đặt hàng không chỉ là bài toán kinh tế mà còn là bài toán kỹ thuật.
Ảnh hưởng đến chất lượng dầm sàn toàn khối
Với kết cấu dầm sàn toàn khối, yêu cầu quan trọng nhất là đổ bê tông liên tục. Nếu bê tông bị thiếu giữa chừng:
-
Kết cấu không còn làm việc như một khối thống nhất
-
Khả năng chống nứt, chống võng bị giảm
-
Tuổi thọ công trình bị ảnh hưởng lâu dài
Do đó, việc tính đúng – đủ khối lượng ngay từ đầu là điều kiện bắt buộc để đảm bảo chất lượng kết cấu.
Vai trò của kỹ sư kết cấu trong quá trình đặt bê tông
Trong quy trình chuyên nghiệp, chủ nhà không nên tự ước lượng theo cảm tính. Việc đặt bê tông cần có sự phối hợp chặt chẽ với kỹ sư kết cấu, dựa trên:
-
Bản vẽ kết cấu đã được duyệt
-
Định mức bê tông theo bản vẽ
-
Điều kiện thi công thực tế tại công trình
Đây cũng là lý do các công trình được thiết kế và thi công trọn gói thường kiểm soát rất tốt khối lượng bê tông, hạn chế tối đa hao hụt.
Các yếu tố ảnh hưởng đến khối lượng bê tông tươi cần đặt
Không có con số “chuẩn chung” cho mọi công trình. Khối lượng bê tông tươi cần đặt phụ thuộc vào nhiều yếu tố kỹ thuật khác nhau.
Định mức bê tông theo bản vẽ thiết kế
Yếu tố quan trọng nhất là định mức bê tông theo bản vẽ kết cấu, trong đó thể hiện rõ:
-
Kích thước móng, dầm, sàn, cột
-
Chiều dày sàn, tiết diện dầm
-
Cao độ từng hạng mục
Bản vẽ càng chi tiết, việc tính khối lượng càng chính xác. Đây là lợi thế lớn của các công trình có thiết kế kiến trúc và kết cấu đồng bộ ngay từ đầu.

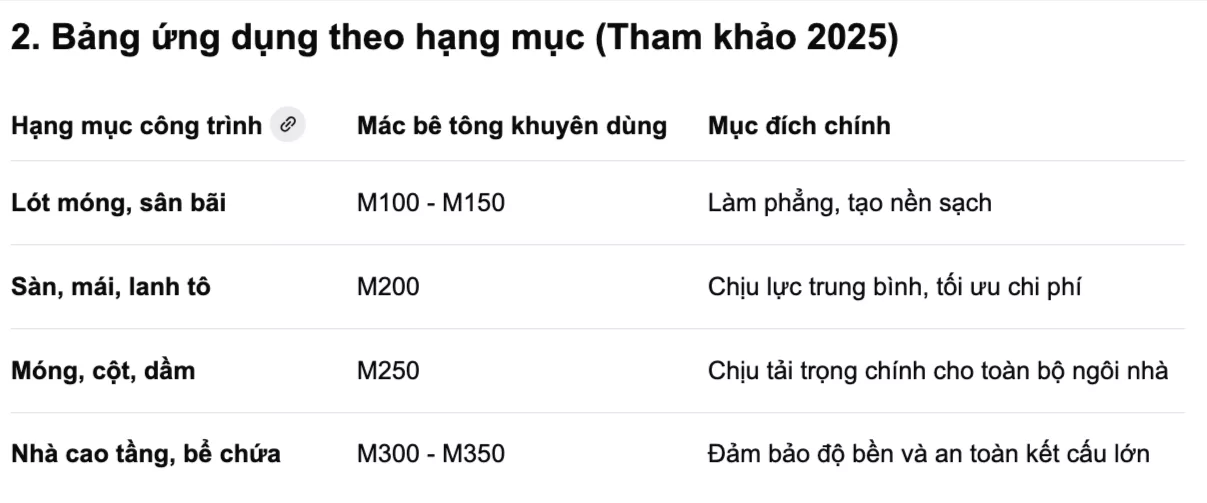

Mác bê tông công trình dân dụng
Mác bê tông (ví dụ: M250, M300…) ảnh hưởng đến:
-
Tính chất bê tông (độ chảy, độ kết dính)
-
Khả năng đầm nén khi thi công
-
Tỷ lệ hao hụt thực tế
Với bê tông mác cao, việc đổ và đầm yêu cầu kỹ thuật tốt hơn, nếu thi công không đúng có thể làm tăng lượng hao hụt so với tính toán.

Độ sụt bê tông và điều kiện thi công thực tế
Độ sụt bê tông là yếu tố thường bị bỏ qua khi đặt hàng. Độ sụt ảnh hưởng trực tiếp đến:
-
Khả năng chảy của bê tông trong coffa
-
Mức độ lấp đầy các góc khuất của kết cấu
-
Lượng bê tông thực tế cần sử dụng
Ngoài ra, điều kiện thi công như mặt bằng chật hẹp, bơm bê tông lên cao hay đổ thủ công cũng làm thay đổi tỷ lệ hao hụt.
Hình thức kết cấu: móng, dầm, sàn, cột
Mỗi loại kết cấu có đặc điểm khác nhau:
-
Móng: khối lượng lớn, ít chi tiết nhỏ → dễ tính, hao hụt thấp
-
Dầm – cột: nhiều giao điểm, dễ hao hụt nếu coffa không kín
-
Sàn: diện tích lớn, yêu cầu đổ liên tục → cần tính dư an toàn hợp lý
Do đó, khi tính khối lượng bê tông tươi khi đặt hàng, không nên gộp chung mà cần bóc tách theo từng hạng mục.
Cách tính thể tích bê tông tươi theo bản vẽ kỹ thuật
Đây là bước cốt lõi quyết định việc đặt bê tông tươi bao nhiêu khối để không bị dư.
Nguyên tắc tính thể tích bê tông cơ bản
Nguyên tắc chung:
Thể tích bê tông = Chiều dài × Chiều rộng × Chiều cao (hoặc chiều dày)
Tất cả số liệu phải lấy trực tiếp từ bản vẽ kết cấu, không ước lượng bằng mắt thường.
Cách tính cho móng, dầm, sàn, cột
-
Móng:
Tính riêng từng loại móng (móng đơn, móng băng, móng bè) theo kích thước thiết kế. -
Dầm:
Tính theo chiều dài tim dầm × tiết diện dầm. -
Sàn:
Diện tích sàn × chiều dày sàn (theo bản vẽ, không tự suy đoán). -
Cột:
Tính theo từng tầng, tránh cộng dồn sai cao độ.
Việc bóc tách chi tiết giúp khối lượng tính ra sát thực tế, là cơ sở để làm việc minh bạch với trạm trộn bê tông tươi.
Phối hợp kỹ sư kết cấu để rà soát khối lượng
Sau khi tự tính, bước quan trọng không kém là rà soát lại với kỹ sư kết cấu để:
-
Kiểm tra sai số
-
Đối chiếu với kinh nghiệm thi công thực tế
-
Xác định tỷ lệ hao hụt an toàn cần cộng thêm
Đây là bước mà nhiều chủ nhà bỏ qua, dẫn đến việc đặt thiếu bê tông dù công thức tính không sai.

Lưu ý khi áp dụng cho nhà dân dụng
Với nhà ở dân dụng, nên lưu ý:
-
Không áp dụng máy móc định mức của công trình lớn
-
Cần linh hoạt theo điều kiện thi công thực tế
-
Ưu tiên an toàn kết cấu hơn việc “tiết kiệm vài chục lít bê tông”
Hao hụt bê tông cho phép khi đặt hàng là bao nhiêu?
Ngay cả khi đã bóc tách đúng theo bản vẽ, trên thực tế khối lượng bê tông tươi khi đặt hàng vẫn cần cộng thêm một tỷ lệ hao hụt hợp lý. Vấn đề là hao hụt bao nhiêu là chấp nhận được, bao nhiêu là lãng phí.
Hao hụt do vận chuyển bằng xe bồn bê tông
Với bê tông thương phẩm vận chuyển bằng xe bồn bê tông, hao hụt có thể đến từ:
-
Bê tông bám thành bồn
-
Hao hụt trong quá trình xả bê tông
-
Thời gian vận chuyển dài gây tách nước nhẹ
Thông thường, hao hụt do vận chuyển nằm trong khoảng 0,5 – 1%, nếu trạm trộn bê tông tươi làm việc đúng quy trình.
Hao hụt trong quá trình đổ bê tông liên tục
Trong thi công thực tế, hao hụt còn phát sinh do:
-
Coffa không kín, rò rỉ bê tông
-
Đổ và đầm không đều tại các vị trí giao nhau của dầm – cột – sàn
-
Bê tông rơi vãi khi bơm lên cao
Với các kết cấu dầm sàn toàn khối, hao hụt trong quá trình đổ thường cao hơn móng.
Tỷ lệ hao hụt an toàn nên cộng thêm
Kinh nghiệm thi công nhà ở dân dụng cho thấy:
-
Móng: cộng thêm khoảng 1–2%
-
Dầm, sàn, cột: cộng thêm khoảng 2–3%
-
Công trình mặt bằng chật, bơm xa: có thể cộng tối đa 3–4%
Mục tiêu là đủ bê tông để đổ liên tục, không phải đặt dư quá nhiều gây lãng phí.
Tránh đặt dư quá mức gây lãng phí
Một sai lầm thường gặp là “cộng cho chắc” quá tay. Khi đặt dư lớn:
-
Chi phí đội lên không cần thiết
-
Bê tông dư khó xử lý trong thời gian cho phép
-
Dễ phát sinh các hạng mục đổ ngoài thiết kế
Vì vậy, hao hụt cần được tính toán có kiểm soát, không theo cảm tính.
Quy trình đặt bê tông tươi đúng kỹ thuật và đúng tiến độ
Tính đúng khối lượng chỉ là một nửa vấn đề. Nửa còn lại nằm ở quy trình đặt bê tông và tổ chức thi công.
Đặt bê tông theo từng đợt thi công
Không nên gộp toàn bộ công trình vào một lần đặt. Cách làm hiệu quả là:
-
Đặt theo từng đợt: móng, sàn từng tầng
-
Mỗi đợt tính khối lượng riêng, có cộng hao hụt phù hợp
-
Rút kinh nghiệm từ đợt trước cho đợt sau
Cách này giúp kiểm soát tốt hơn khối lượng thực tế và chi phí.
Thống nhất thời gian xe bê tông tới công trình
Việc thống nhất thời gian là yếu tố rất quan trọng:
-
Xe đến quá sớm: bê tông chờ lâu, giảm chất lượng
-
Xe đến trễ: gián đoạn quá trình đổ bê tông liên tục
Cần làm việc rõ với trạm trộn về:
-
Khoảng cách giữa các xe
-
Thời gian bơm mỗi xe
-
Phương án dự phòng nếu kẹt xe hoặc thời tiết xấu
Làm việc với trạm trộn bê tông tươi
Khi đặt hàng, cần thống nhất rõ:
-
Mác bê tông công trình dân dụng
-
Độ sụt bê tông yêu cầu
-
Thời gian cấp bê tông
-
Hình thức thanh toán và đối soát khối lượng
Những nội dung này cần được xác nhận rõ ràng trước khi xe bồn xuất phát.
Kiểm tra phiếu xuất bê tông và hóa đơn
Mỗi xe bê tông đều có phiếu xuất bê tông, trong đó ghi rõ:
-
Thời gian trộn
-
Mác bê tông
-
Độ sụt
-
Khối lượng (m³)
Chủ nhà hoặc người giám sát cần kiểm tra và lưu lại đầy đủ để đối chiếu khi thanh toán.
Xử lý thế nào khi bê tông thiếu hoặc dư tại công trình?
Dù đã tính toán kỹ, tình huống thiếu hoặc dư vẫn có thể xảy ra. Quan trọng là xử lý đúng cách để không ảnh hưởng chất lượng.
Xử lý khi bê tông thiếu trong lúc đang đổ
Khi phát hiện thiếu bê tông:
-
Không tự ý dừng tại vị trí chịu lực quan trọng
-
Gọi bổ sung xe bê tông cùng mác, cùng độ sụt
-
Xác định rõ vị trí mạch ngừng (nếu bắt buộc)
Việc xử lý cần có kỹ sư kết cấu chỉ đạo trực tiếp, tránh quyết định vội vàng.

Xử lý khi bê tông dư để không ảnh hưởng chất lượng
Nếu bê tông dư:
-
Ưu tiên đổ vào các cấu kiện phụ đã được tính toán trước
-
Không đổ tùy tiện vào các vị trí không có trong thiết kế
-
Tuyệt đối không pha thêm nước để “kéo dài thời gian”
Chất lượng kết cấu luôn phải được đặt lên hàng đầu.
Ghi nhận khối lượng thực tế trong nhật ký đổ bê tông
Sau mỗi đợt đổ bê tông, cần ghi rõ trong nhật ký đổ bê tông:
-
Khối lượng đặt
-
Khối lượng thực nhận
-
Hao hụt thực tế
-
Các vấn đề phát sinh (nếu có)
Đây là dữ liệu rất quan trọng cho các đợt đổ tiếp theo.
Kinh nghiệm hạn chế rủi ro cho các lần đổ sau
Từ kinh nghiệm thực tế, để hạn chế rủi ro khi tính khối lượng bê tông tươi khi đặt hàng, cần:
-
Có bản vẽ rõ ràng, bóc tách chính xác
-
Phối hợp chặt với kỹ sư kết cấu
-
Chọn trạm trộn uy tín, minh bạch
-
Ghi chép đầy đủ, không bỏ qua chi tiết nhỏ
Tổng kết
Để đặt bê tông tươi bao nhiêu khối để không bị dư, chủ nhà cần kết hợp cả tính toán kỹ thuật và tổ chức thi công thực tế. Khi làm đúng ngay từ đầu:
-
Tránh lãng phí vật liệu
-
Đảm bảo đổ bê tông liên tục, đúng kỹ thuật
-
Kiểm soát tốt chi phí trong tổng giá xây nhà
Trong các công trình được triển khai đồng bộ từ thiết kế kiến trúc, tính toán kết cấu đến thi công, việc kiểm soát khối lượng bê tông luôn dễ dàng và chính xác hơn. Nếu cần rà soát khối lượng theo bản vẽ, kiểm tra trạm trộn hoặc tư vấn chi tiết cho từng đợt đổ bê tông, đội ngũ kỹ thuật của Trang Kim luôn sẵn sàng hỗ trợ chuyên môn.
